Przyłącze wod-kan - Jak uniknąć kosztownych błędów?

Liwia Malinowska .

26 sierpnia 2026

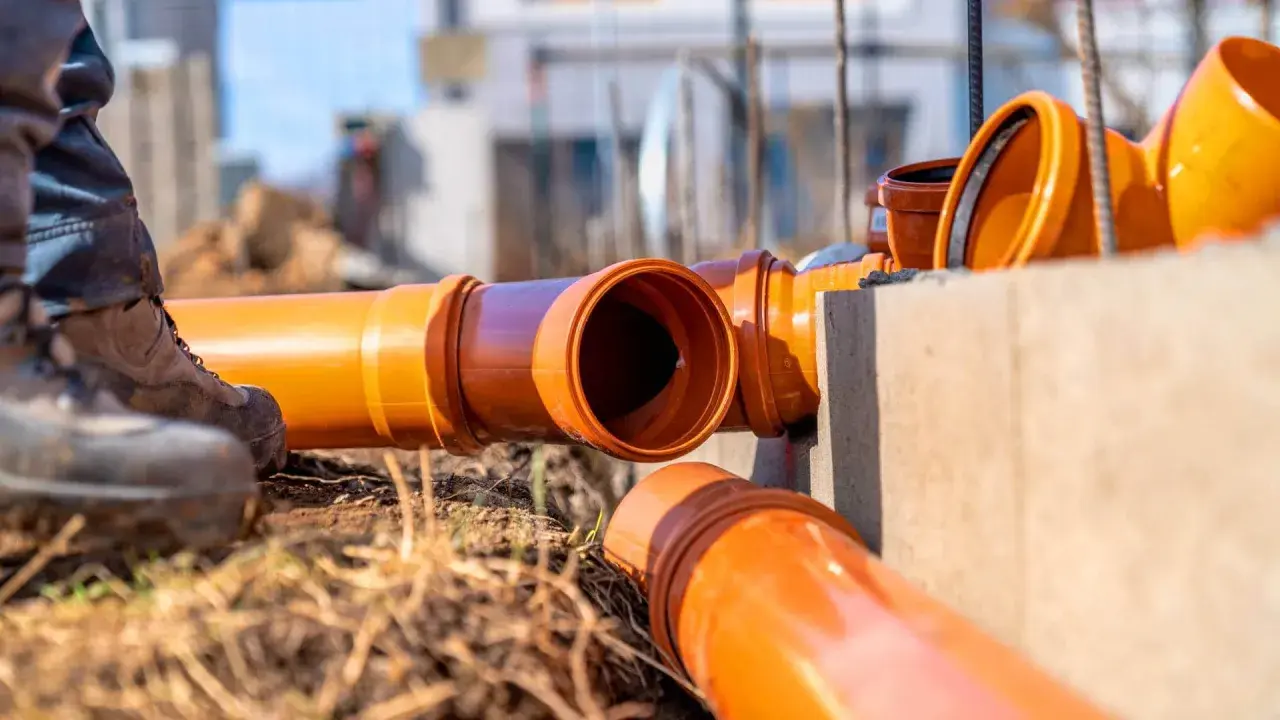

Pomarańczowe rury kanalizacyjne czekają na montaż. To ważny etap budowy przyłącza wodno-kanalizacyjnego.

Przyłącze wod-kan to jeden z tych etapów budowy, który wygląda technicznie, a w praktyce decyduje o tempie całej inwestycji. W tym tekście wyjaśniam, czym różni się od instalacji wewnętrznej, jak przejść przez formalności krok po kroku, jakie dokumenty zwykle są potrzebne i z jakim kosztem trzeba się liczyć. Dorzucam też kilka rzeczy, które przy remoncie starego domu albo na trudnej działce wychodzą dopiero wtedy, gdy jest już za późno na improwizację.

Najpierw sprawdź sieć, papiery i realny budżet

  • Warunki przyłączenia dla domu jednorodzinnego zwykle wydaje się w 21 dni, a dla pozostałych inwestycji w 45 dni.
  • Wydanie warunków, ich zmiana, odbiór i samo włączenie do sieci nie powinny generować osobnej opłaty po stronie inwestora.
  • Budowę przyłącza finansuje zazwyczaj osoba przyłączająca nieruchomość, a nie przedsiębiorstwo wodociągowo-kanalizacyjne.
  • Największe koszty to projekt, geodezja, roboty ziemne, materiały i odtworzenie nawierzchni.
  • Kanalizacja często wychodzi drożej niż sama woda, bo liczą się spadki, studzienki i głębokość wykopu.

Jak rozumieć granicę między siecią a instalacją

Ja zawsze zaczynam od tej granicy, bo to ona porządkuje cały temat. Sieć wodociągowa albo kanalizacyjna to element w pasie drogowym lub w ulicy, a przyłącze to odcinek, który prowadzi do budynku i kończy się na punkcie wskazanym przez przepisy oraz warunki wydane przez lokalnego operatora. Dla inwestora to ważne nie tylko z powodów technicznych, ale też finansowych: inaczej rozlicza się sieć, inaczej przyłącze, a jeszcze inaczej instalację wewnętrzną.

Element Co oznacza Kto zwykle odpowiada za koszt
Sieć wodociągowa i kanalizacyjna Główny przewód w ulicy lub pasie drogowym Przedsiębiorstwo lub gmina
Przyłącze wodociągowe Odcinek od sieci do zaworu za wodomierzem głównym Inwestor
Przyłącze kanalizacyjne Odcinek od instalacji w budynku do pierwszej studzienki albo do granicy działki, jeśli studzienki nie ma Inwestor
Instalacja wewnętrzna Rury i urządzenia w budynku Właściciel budynku

To rozróżnienie ma praktyczne skutki. Przy wodzie liczą się przede wszystkim ciśnienie, miejsce montażu wodomierza i przebieg trasy. Przy kanalizacji dochodzą spadek, głębokość wykopu i ewentualna potrzeba studzienki rewizyjnej albo przepompowni. Właśnie dlatego ten sam metraż przy dwóch różnych mediach potrafi kosztować zupełnie inaczej. Gdy ta granica jest już jasna, łatwiej przejść do samej procedury.

Jak przebiega droga od wniosku do odbioru

W praktyce proces da się zamknąć w kilku logicznych krokach, ale tylko wtedy, gdy od początku pilnujesz kolejności. Prawo budowlane dopuszcza trzy ścieżki realizacji przyłączy: z zgłoszeniem, bez zgłoszenia oraz w trybie pozwolenia na budowę, choć przy prostych domach jednorodzinnych najczęściej wybiera się rozwiązanie najprostsze organizacyjnie. Najważniejsze jest to, żeby nie zaczynać od koparki, tylko od warunków i planu sytuacyjnego.

  1. Sprawdzenie dostępności sieci - zanim cokolwiek zlecisz, ustal, czy wodociąg i kanalizacja faktycznie są w zasięgu działki oraz jakie są lokalne wymagania przedsiębiorstwa.
  2. Złożenie wniosku o warunki przyłączenia - do wniosku zwykle dołącza się dane nieruchomości, plan zabudowy lub szkic sytuacyjny oraz informacje o przewidywanym zużyciu wody i ilości ścieków.
  3. Oczekiwanie na warunki - dla budynku mieszkalnego jednorodzinnego termin wynosi zazwyczaj 21 dni, a dla innych przypadków 45 dni; w szczególnie uzasadnionych sytuacjach może się wydłużyć.
  4. Opracowanie planu sytuacyjnego albo projektu - na podstawie warunków ustala się dokładną trasę, średnice, miejsce wodomierza, studzienki i sposób włączenia do sieci.
  5. Budowa i odbiór - po wykonaniu robót przedsiębiorstwo dokonuje odbioru, a po stronie inwestora pozostaje jeszcze często inwentaryzacja geodezyjna i podpisanie umowy na dostawę wody lub odbiór ścieków.

Warto pamiętać o jednej rzeczy, która często umyka: terminy liczą się od kompletnych dokumentów, więc każdy brak wniosku potrafi zatrzymać sprawę na samym starcie. Dobrze przygotowany pakiet papierów skraca całą drogę bardziej niż jakakolwiek negocjacja z wykonawcą.

Jakie dokumenty i rysunki przygotować

Najwięcej czasu zwykle nie zabiera sam wykop, tylko zebranie dokumentów, które pozwalają uzgodnić trasę i parametry przyłącza. Nie każde przedsiębiorstwo wod-kan wymaga identycznego zestawu, ale pewien rdzeń powtarza się niemal zawsze. Ja traktuję go jak check-listę, bez której nie warto składać wniosku, bo późniejsze uzupełnienia tylko wydłużają proces.

Dokument Po co jest potrzebny Kiedy pojawia się najczęściej
Wniosek o warunki przyłączenia Uruchamia procedurę i pozwala operatorowi określić parametry Zawsze
Plan zabudowy lub szkic sytuacyjny Pokazuje, gdzie ma biec trasa i gdzie są kolizje Zawsze albo prawie zawsze
Aktualna mapa zasadnicza lub mapa do celów projektowych Stanowi podstawę do rozmieszczenia przyłącza na działce Najczęściej
Opis zapotrzebowania na wodę i ilości ścieków Pomaga dobrać średnice i układ techniczny Nowy dom, większy obiekt, rozbudowa
Rzut piwnicy, parteru lub miejsce wodomierza Ustala miejsce wejścia instalacji do budynku Często przy domu jednorodzinnym
Zgody właścicieli lub służebność Potrzebne, gdy trasa wychodzi poza własny grunt Tylko w razie potrzeby

Jeśli projekt obejmuje dłuższy odcinek, warto od razu dopilnować też profilu przyłącza i sposobu rozwiązania kanalizacji. To właśnie na etapie dokumentacji wychodzą na jaw takie problemy jak za mały spadek, kolizja z kablami albo potrzeba dodatkowej studzienki. Kiedy to jest poukładane, dużo łatwiej przejść do pieniędzy, bo koszt przestaje być zgadywanką.

Ile to kosztuje i co naprawdę podbija cenę

W 2026 roku najlepiej planować budżet w dwóch częściach: formalności i roboty terenowe. Sama cena za metr niewiele mówi, jeśli nie wiadomo, czy trzeba robić przewiert, rozbierać kostkę, schodzić głębiej z wykopem albo odtwarzać podjazd. Ja w budżecie zawsze zostawiam rezerwę, bo przyłącze rzadko kończy się na samym wykopaniu rowu.

Pozycja Orientacyjny koszt Co najczęściej zmienia cenę
Plan sytuacyjny lub projekt około 400-1200 zł Stopień skomplikowania, lokalne stawki, zakres uzgodnień
Inwentaryzacja geodezyjna około 500-800 zł Długość odcinka, region, pilność
Wykonanie przyłącza wodociągowego zwykle 200-400 zł za metr lub około 4000-8000 zł przy prostych odcinkach Długość trasy, głębokość, rodzaj gruntu, odtworzenie nawierzchni
Wykonanie przyłącza kanalizacyjnego często 300-500 zł za metr, a przy trudniejszych warunkach wyraźnie więcej Spadek, studzienki, głębokość wykopu, przepompownia
Całość przy wodzie i kanalizacji najczęściej 8000-20 000 zł, a przy dłuższej trasie jeszcze więcej Wszystkie powyższe czynniki naraz

Do tego dochodzi jedna ważna rzecz: wydanie warunków przyłączenia, ich zmiana, aktualizacja, odbiór i samo włączenie do sieci nie powinny być osobno płatne. Płacisz więc przede wszystkim za projekt, wykonanie i to, co dzieje się na działce. Jeśli ktoś wycenia wyłącznie odcinek w ziemi, a pomija geodetę, odbiór, próby szczelności i odtworzenie terenu, to zwykle nie jest to pełny koszt, tylko najniższy możliwy wycinek. Przy dłuższych trasach albo na działkach ze skomplikowanym dojazdem rachunek potrafi wzrosnąć szybciej, niż inwestor zakłada na początku.

Co zrobić, gdy sieć jest daleko albo dom jest już stary

Nie każda nieruchomość daje się podłączyć w prosty sposób. Czasem sieć jest po drugiej stronie drogi, czasem kończy się kilka działek dalej, a czasem przy remoncie wychodzi, że stare przewody są zrobione z materiału, który dawno stracił sens eksploatacyjny. Wtedy najważniejsze staje się nie samo wykonanie robót, ale wybór właściwego wariantu.

Nowa działka

Jeśli wodociąg i kanalizacja są blisko granicy działki, sprawa jest zwykle prosta. Trudniej robi się wtedy, gdy trzeba przejść przez cudzy grunt, pas drogowy albo długą drogę wewnętrzną. W takiej sytuacji wchodzą w grę dodatkowe zgody, uzgodnienia i czasem służebność, a to szybko podnosi koszt. Przy kanalizacji dodatkowo trzeba sprawdzić, czy grawitacja w ogóle zadziała, bo czasem bardziej opłaca się krótsza trasa z przepompownią niż długi i zbyt głęboki wykop.

Przeczytaj również: Balkon w bloku: Osłony na prywatność, słońce i wiatr wybierz idealną!

Renowacja starego budynku

Przy modernizacji starego domu nie zakładam, że wszystko nadaje się do ponownego użycia. W praktyce często warto sprawdzić stan rur, wodomierza, zaworów, głębokość posadowienia i miejsce wejścia instalacji do budynku. Remont podjazdu, nowa opaska wokół domu czy docieplenie fundamentów potrafią później utrudnić dostęp do przyłącza, jeśli wcześniej nie zostawi się odpowiedniego marginesu. W starszych obiektach zdarza się też, że obecne rozwiązanie działa tylko pozornie dobrze, a po kilku miesiącach ujawniają się przecieki, zatory albo zbyt mała średnica przewodu.

Jeśli sieć kanalizacyjna istnieje i da się do niej technicznie podłączyć nieruchomość, zwykle to właśnie ten wariant ma pierwszeństwo przed szambem czy innym rozwiązaniem zastępczym. Gdy sieci nie ma, pozostaje zbiornik bezodpływowy albo przydomowa oczyszczalnia, ale wtedy trzeba uczciwie policzyć nie tylko koszt startowy, lecz także późniejszą obsługę. To jeden z tych momentów, w których inwestor powinien patrzeć nie na najtańszy pierwszy krok, tylko na cały rachunek w perspektywie kilku lat.

Jakie błędy najczęściej wydłużają inwestycję

  • Zaczynanie robót bez warunków przyłączenia - później często okazuje się, że trasa, średnica albo miejsce wodomierza są do poprawy.
  • Bagatelizowanie spadku kanalizacji - przy ściekach zły spadek oznacza cofki, zatory albo konieczność przeróbki odcinka.
  • Oszczędzanie na mapie i geodezji - brak aktualnego podkładu kończy się kolizjami z innymi instalacjami.
  • Niedoszacowanie kosztów odtworzenia terenu - kostka, asfalt, podjazd i ogród potrafią zwiększyć wydatek bardziej niż same rury.
  • Wybór wykonawcy tylko po najniższej cenie - jeśli oferta nie obejmuje odbioru, prób szczelności i dokumentacji powykonawczej, taniość bywa pozorna.
  • Odkładanie tematu do końca budowy - wtedy przyłącze konkuruje o czas z elewacją, podjazdem i wykończeniem wnętrz.

Najczęściej problem nie leży w samej technologii, tylko w organizacji. Dobrze zaplanowany projekt, rozsądna kolejność prac i pełny kosztorys robią większą różnicę niż jakikolwiek „sprytny” skrót. Właśnie dlatego przed podpisaniem umowy warto sprawdzić kilka punktów, które domykają cały temat.

Co sprawdzam, zanim zamknę temat na działce

Przed podpisaniem z wykonawcą sprawdzam przede wszystkim trzy rzeczy: zakres, odpowiedzialność i dokumenty końcowe. Zakres musi jasno mówić, czy oferta obejmuje tylko wykop i ułożenie rur, czy także projekt, geodezję, próby, odbiór i odtworzenie nawierzchni. Odpowiedzialność powinna rozstrzygać, kto usuwa kolizje, kto załatwia zgody i kto poprawia ewentualne błędy po stronie dokumentacji. Dokumenty końcowe są ważne, bo bez nich przyłącze bywa formalnie „zrobione”, ale praktycznie jeszcze niezamknięte.

  • Trasa - czy nie koliduje z podjazdem, tarasem, drzewami albo innymi instalacjami.
  • Zakres prac - czy oferta obejmuje projekt, roboty ziemne, materiały, odbiór i geodezyjne zakończenie robót.
  • Terminy - czy harmonogram uwzględnia formalności, a nie tylko samą pracę koparki.
  • Układ mediów - czy woda i kanalizacja idą jednym wykopem, czy rozdzielnie, bo to wpływa na koszt i logistykę.
  • Dokumenty końcowe - plan sytuacyjny, protokół odbioru, inwentaryzacja i umowa z dostawcą usług.

Jeśli te elementy są jasne przed pierwszą łopatą, całe podłączenie staje się przewidywalnym etapem budowy, a nie serią poprawianych w pośpiechu decyzji. W praktyce właśnie taka dyscyplina organizacyjna najczęściej decyduje o tym, czy temat zamkniesz spokojnie, czy będziesz go ciągnąć miesiącami.

FAQ - Najczęstsze pytania

Sieć to główny przewód w ulicy, a przyłącze to odcinek prowadzący od sieci do budynku, kończący się na zaworze za wodomierzem (woda) lub pierwszej studzience/granicy działki (kanalizacja). Za sieć odpowiada przedsiębiorstwo, za przyłącze – inwestor.
Niezbędny jest wniosek o warunki przyłączenia, plan zabudowy lub szkic sytuacyjny, aktualna mapa zasadnicza oraz opis zapotrzebowania na wodę i ilość ścieków. Kompletne dokumenty przyspieszają proces.
Koszt przyłącza wodociągowego to zwykle 200-400 zł/metr, a kanalizacyjnego 300-500 zł/metr. Całość, wraz z projektem i geodezją, to najczęściej 8 000 - 20 000 zł, zależnie od warunków i długości trasy.
Cenę podnoszą: długość trasy, głębokość wykopu, rodzaj gruntu, konieczność odtworzenia nawierzchni (np. kostki), potrzeba studzienek rewizyjnych lub przepompowni, a także uzgodnienia i służebności przy przejściu przez cudzy grunt.
Najczęstsze błędy to rozpoczęcie prac bez warunków przyłączenia, bagatelizowanie spadku kanalizacji, oszczędzanie na geodezji, niedoszacowanie kosztów odtworzenia terenu oraz odkładanie tematu na koniec budowy.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

przyłącze wod kan przyłącze wod-kan do domu jednorodzinnego koszt przyłącza wod-kan formalności przyłącze wodociągowe
Autor Liwia Malinowska
Liwia Malinowska
Nazywam się Liwia Malinowska i od 13 lat zajmuję się rynkiem nieruchomości. Moja przygoda z tym obszarem zaczęła się z fascynacji różnorodnością mieszkań i domów, które mogą stać się nie tylko miejscem do życia, ale także spełnieniem marzeń. Interesuje mnie nie tylko sam proces zakupu czy sprzedaży, ale także zrozumienie potrzeb klientów oraz dynamicznych zmian, jakie zachodzą w tej branży. Piszę o różnych aspektach nieruchomości, od analizy trendów po praktyczne porady, które pomagają moim czytelnikom podejmować świadome decyzje. Staram się zawsze weryfikować źródła i porównywać informacje, aby dostarczać rzetelne oraz aktualne treści. Zależy mi na tym, aby skomplikowane tematy były przedstawione w przystępny sposób, co pozwala moim odbiorcom lepiej orientować się w świecie nieruchomości.
Komentarze (1)
  • E

    Ewa77

    28 sierpnia 2026

    No i proszę, kolejny raz potwierdza się, że życie potrafi zaskoczyć, nawet w tak prozaicznych sprawach jak przyłącze wod-kan! 😆 Człowiek myśli, że to tylko rura w ziemi, a tu nagle okazuje się, że to cała epopeja z papierkami, terminami i kosztami, o których lepiej wiedzieć wcześniej, niż później płakać nad rozlaną wodą (dosłownie!). Ten artykuł to takie małe światełko w tunelu biurokracji i pułapek finansowych. Szczególnie to, że kanalizacja potrafi być droższa niż woda, bo te spadki i studzienki to przecież cała inżynieria! Kto by pomyślał, że zwykłe kopanie rowu może być tak skomplikowane. No nic, przynajmniej teraz wiem, na co zwracać uwagę, zanim zacznę marzyć o własnym kranie i spłuczce. Dzięki za ten humorystyczny, ale jakże prawdziwy przegląd!
